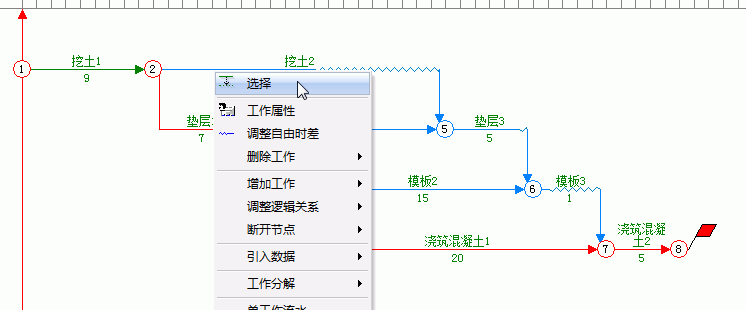

分解工作完成搭接
下面,介绍一下分解后各工作应该的逻辑关系:
挖土1结束后,垫层1开始。
挖土2结束后,垫层3开始。
垫层1结束之后,模板1开始。
垫层3结束之后,模板3开始。
模板1结束之后,浇筑混凝土1开始。
模板3结束之后,浇筑混凝土2开始。

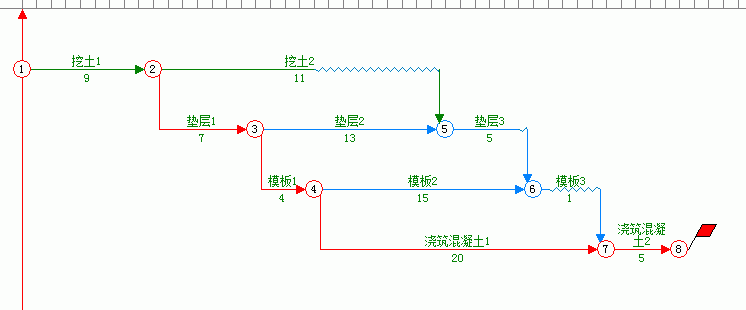

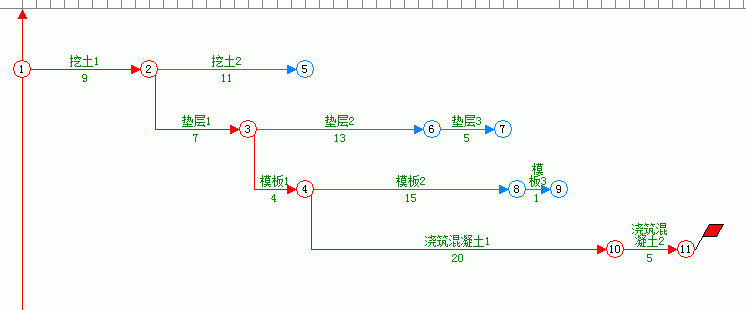

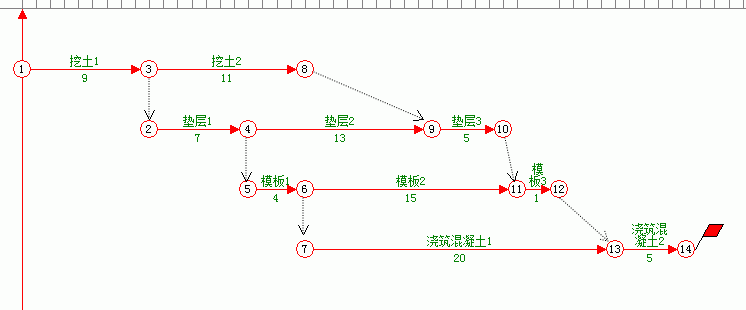

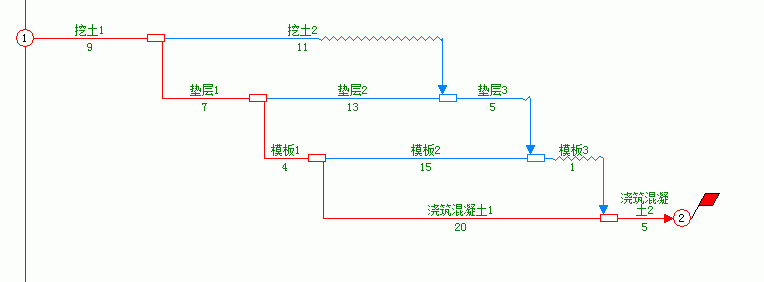

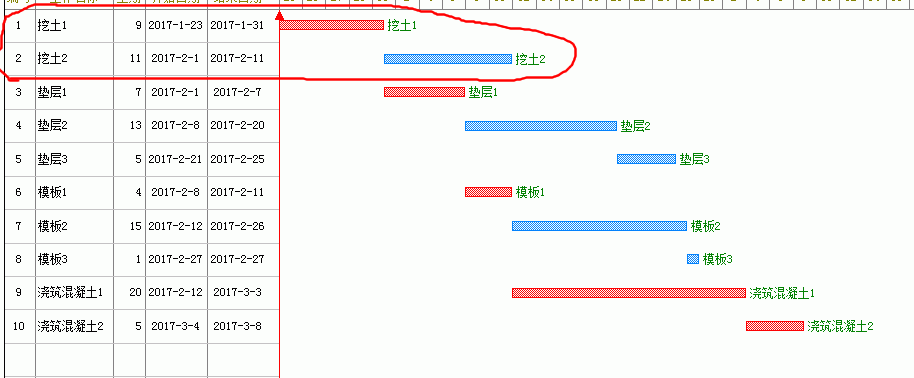

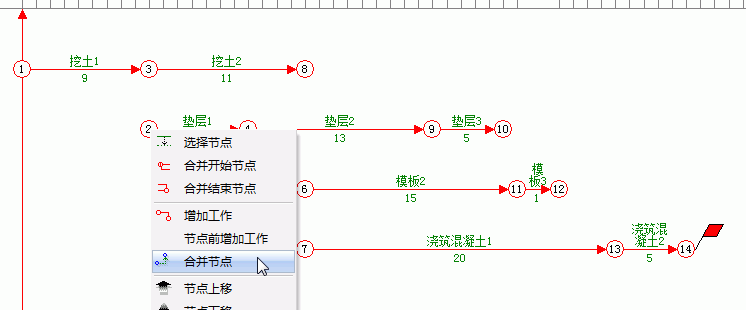

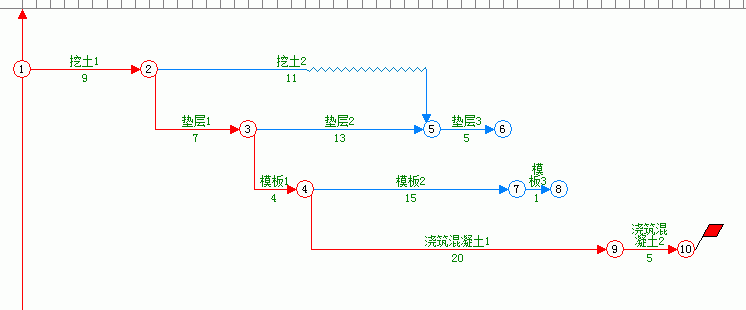

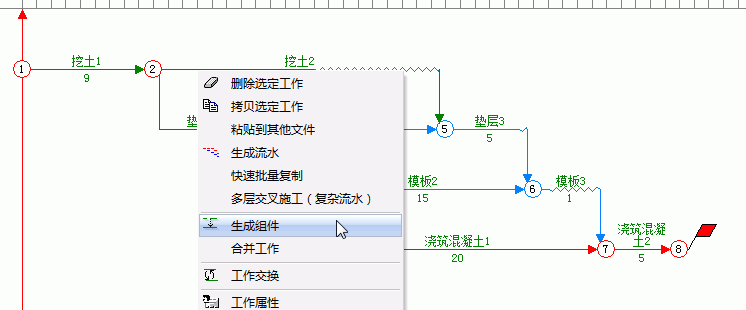

看后面示意图
